出海业务云迁移不停机:数据库增量同步与DNS切流实战

一家跨境电商平台凌晨两点依然有欧美用户持续下单,若此时停服上云,一小时的交易中断就可能蒸发数万美金。这类场景下,“云迁移不停机数据库同步”不再是技术选项,而是一条需要稳稳兑现的硬承诺。对于既跑交易又接全球流量的出海业务,迁移窗口不是挤出来的,是设计出来的。

本文由 云国际站代理商『云老大 飞弟:@yunlaoda360 / YunLaoDa-服务器服务商•撰写』如需转载请注明!

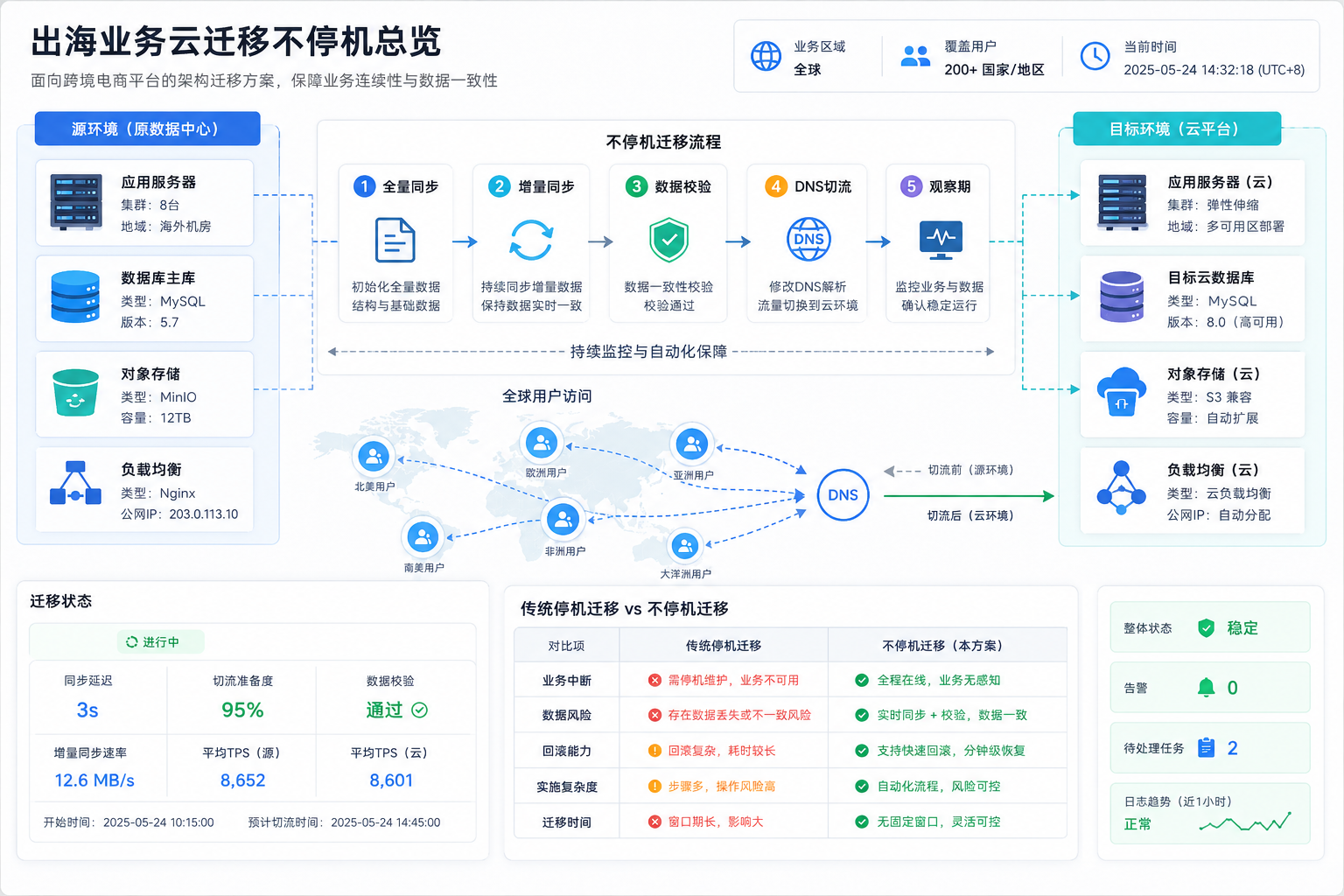

在这里插入图片描述

为什么出海业务需要不停机云迁移?

出海业务的可用性承诺面向全球,用户分散在不同时区、网络环境和终端上,根本找不到一个所有人都不在线的“低峰期”。一旦停服,丢的不只是实时交易,还有搜索引擎爬取、第三方回调、合作伙伴 API 的状态一致性,连锁反应远比账面损失复杂。所以,这里要的不是“尽快恢复”,而是“从头到尾不中断”——这倒逼团队必须采用以数据库增量同步和 DNS 精准切流为核心的不停机迁移方案。

什么是不停机迁移?

不停机迁移的本质,不是搬数据库,而是“复制一份运行中的业务到云上,再悄无声息地把用户流量领过去”。它靠两条腿走路:先做全量数据同步,把存量业务镜像到云侧;同时从那一刻起记录源库日志位点,启动增量同步持续追赶写入变化。等到两边数据跑齐,再通过调整 DNS 解析权重逐步将流量引向新环境。整个过程源库仍然承接读写请求,用户无感知,直到切换完成、观测稳定,旧环境才会降级。

出海场景里,传统停机迁移为什么撑不住?

出海业务通常没有统一的维护窗口,亚洲夜间恰好是欧洲白天,欧美低峰又正值东南亚活跃期。一刀切的停服迁移,要么伤欧美,要么损亚洲,怎么选都踩中营收。更大的坑在数据搬运层面:跨境专线带宽有限,全量导出可能就要数小时,期间新产生的增量数据如果衔接不上,就容易出现丢单或重复扣款。而且旧环境一旦关机,再想回滚,时间成本和数据风险都难以承受,这种没有退路的迁移方式,与出海团队向投资人承诺的“稳定 SLA”直接冲突。

云迁移不停机的核心原理

出海业务的云迁移之所以能做到"不停机",本质上不是靠某款工具单打独斗,而是靠数据库同步和流量调度两条技术链路在时间窗口上的精确咬合。理解这个逻辑,就不会掉进"买对工具就能零风险"的幻觉里——真正决定迁移成败的,往往是同步链路的衔接精度和切流时机的选择。

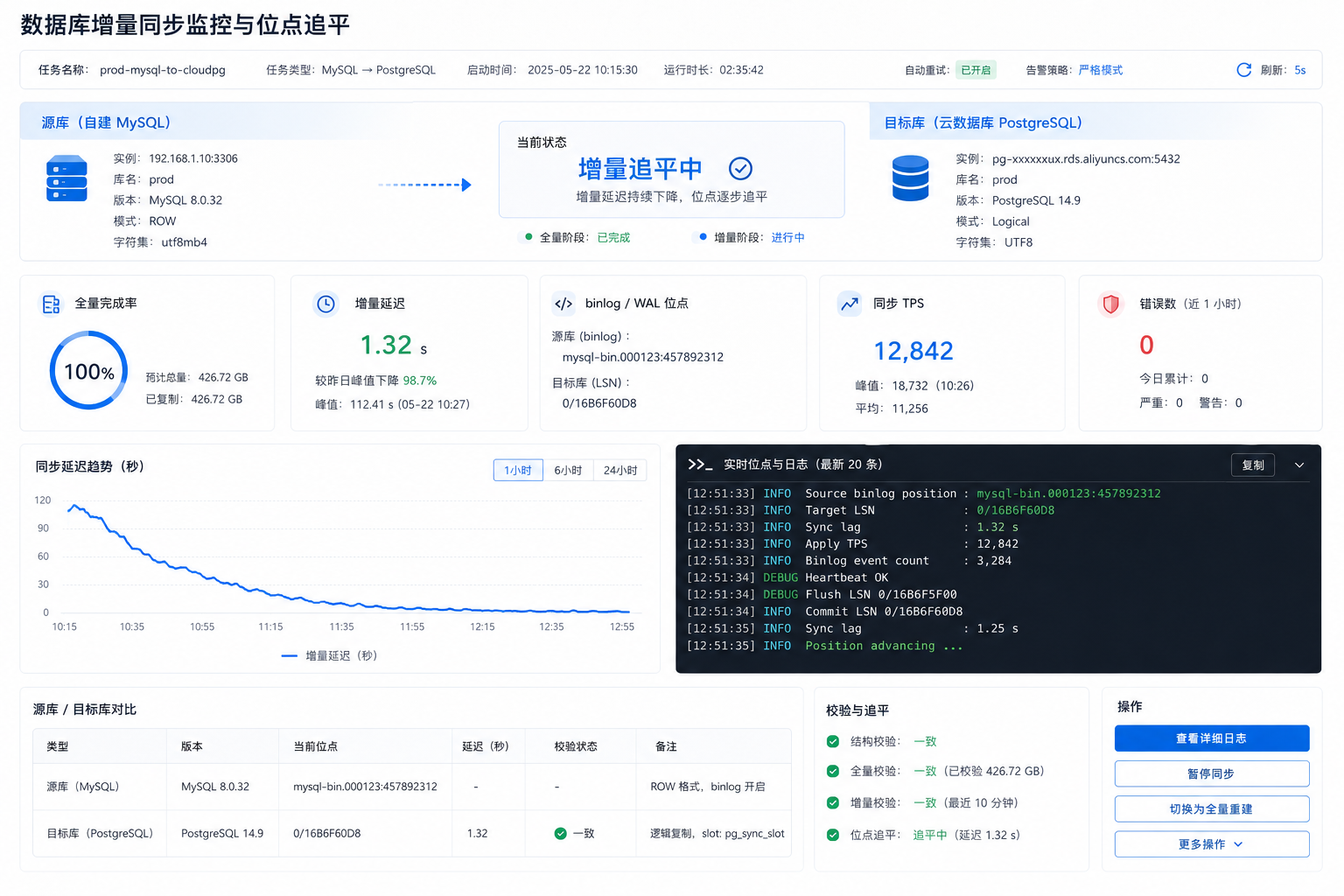

在这里插入图片描述

增量与全量同步

先纠正一个高频误区:增量同步工具无法自动补齐历史数据。你必须先做完一次全量快照迁移,并在完成瞬间精确记录源库的 binlog 位点(MySQL)或 WAL LSN(PostgreSQL),增量同步才能从该位点开始追平。我们在帮一家东南亚游戏公司做迁移时,曾花了一整天排查同步延迟,最后发现是 DBA 记错位点导致增量链路从错误位置开始消费,部分写操作被重复执行。实操中,全量迁移耗时越长,这个衔接点的风险越大——源库的 binlog 保留时间必须足够覆盖全量阶段,否则位点文件被清理,增量无法启动,只能重来一遍全量。

域名切换原理

DNS 切流不像掰开关那样瞬时生效。你把 A 记录从旧 IP 改到新 IP,理论上 TTL 到期后客户端会重新解析,但现实远比协议层面复杂:运营商递归解析器未必严格遵循你设定的 TTL,客户端自身也有 DNS 缓存(JDK 的 InetAddress 类甚至默认缓存解析结果永不失效),再加上长连接不会因 DNS 变更而断开,所以切流后几小时内新旧环境会同时承载流量。一些有经验的团队会主动调低 TTL 至 300 秒并提前 24 小时生效,但即便如此,我们观测到跨境场景下东南亚用户端完整切换到新 IP 仍需要 1-3 小时。这个窗口期,是回滚方案必须覆盖的时间差。

如何规划数据库增量同步?

选同步工具这件事,很多时候问题不在工具本身,而在用的人对数据库日志机制的陌生。目前主流方案就两类:开源工具(如 Canal、Debezium、TiDB DM)和云厂商托管服务(如 DTS、DMS)。前者胜在灵活、免费,但需要自己维护解析链路和位点管理,适合有专职 DBA 的团队;后者开箱即用,自带校验、告警和可视化界面,但也因为抽象层高,遇到非标字符集或大事务时容易卡住。

我们去年处理一个每日写入量 8000 万行的游戏业务迁移,源库是自建 MySQL 5.7,目标端是云上的 PolarDB。最早试用某开源解析工具,发现对 JSON 字段的 binlog 解析频繁丢字段,切到云厂商托管同步后延迟从 60 秒压到 5 秒以内——代价是必须接受按链路计费,月增数千。所以选工具的关键不是比功能清单,而是拿真实流量跑 48 小时,观察是否穿透了你业务的特殊数据类型和写入模式。

增量同步配置步骤

一个常被跳过的步骤是记录源库位点,这步错了后面全白费。

实操中,我们推荐这样流水线:先锁库或使用 Xtrabackup 之类的物理备份,记录此时 binlog 的 file 和 position;全量导入目标库后,立即启动增量同步任务,配置位点精确到该 position。关键检查项:确认源库 binlog 保留时长至少覆盖“全量耗时 + 增量追平耗时”的 1.5 倍,否则一旦位点过期,同步就断。我们还发现多数云的托管迁移工具会帮忙抓取位点,但自建同步方案这一点极易出错,没有镜像环境验证就是赌运气。
在这里插入图片描述

同步性能优化

跨境网络下延迟是逃不掉的物理规律,但并非没有优化空间。常见方法有三个。

第一,对无主键或大宽表,先分批并行导出导入,再增量,避免单线程瓶颈。第二,密切监控 binlog 积压和网络重传率,香港到新加坡的同步链路,我们实测 BBR 拥塞算法比默认 CUBIC 在 200ms 延迟下吞吐高出 30%,这个差距足以决定能否在窗口期追平。第三,如果日志流量单链路消化不完,考虑做表级分拆同步,按业务域拆成多条链路,避免一个慢表的 DDL 阻塞整条同步。当然最彻底的优化是:迁移前就切割逻辑,将大字段剥离到对象存储,不要都堆在数据库同步里。

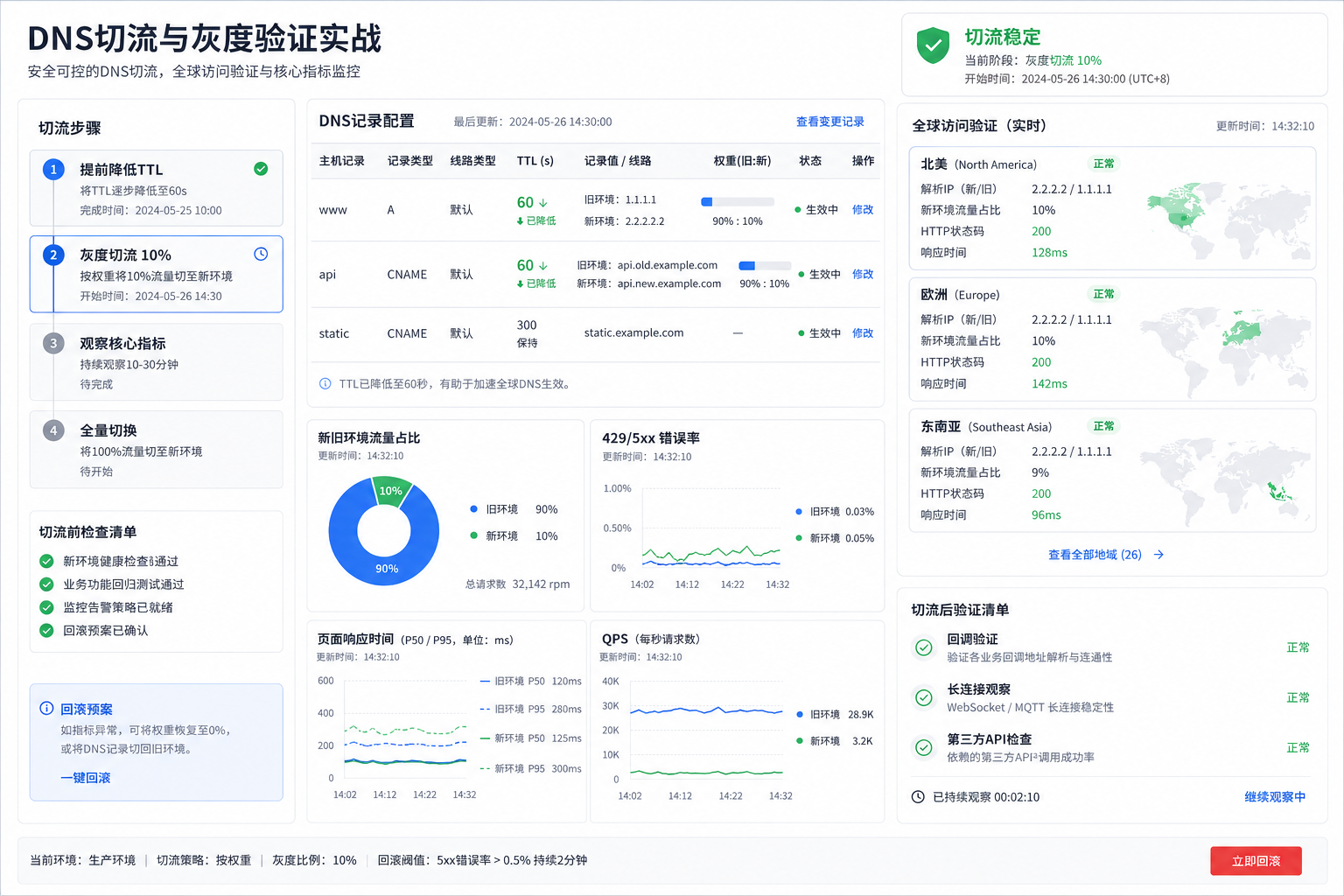

DNS切流实战怎么操作?

不少团队把迁移成功等同于“全量+增量跑通了”,但切流这最后一步才是故障的高发区。我们见过的几次翻车案例,数据库同步跑得好好的,一切DNS,线上开始报错——查了半天,是旧环境的长连接还没断干净,新写入却已经落在云上了。DNS切流的核心不是改解析,而是把流量调度、一致性校验和回滚路径提前跑通。

流量调度策略

DNS调度最大的变量是TTL,而不是解析值本身。如果忘了提前把TTL降到300秒甚至更低,切流后会有相当一部分客户端拿着缓存指向旧环境,这个“尾巴”能拖到原TTL过期才结束。实际操作里,我们一般建议在正式切换前48小时先把TTL下调并等待全网生效,再执行A记录变更。另一个容易踩的坑是上游依赖方——比如第三方支付回调、API调用方——他们可能自己做了DNS缓存或IP白名单。切流之前,最好列一份外部调用清单逐一确认,否则切完才发现回调打不进新环境,排查起来非常被动。对没有专职运维的小团队来说,选云不只是选产品,更是选服务——云老大这类代理商会同时提供技术支持和迁移落地,能少走很多弯路。

验证数据一致性

数据追平了没有,不能只看同步工具的状态灯变绿。见过一个反例:同步延迟显示0秒,但目标库比源库少了十几条数据,原因是源库一个分表被遗漏在全量备份脚本之外。验证必须走三重校验:行数对比、核心表checksum、以及关键业务字段的max(update_time)是否对齐。行数相同不代表数据一致,checksum一致了也不代表最后一条写入已经包含在内,这三者交叉验证才能降低漏数据的概率。另外,有条件的团队最好在切流前拉一只只读业务做灰度验证,探活接口、订单查询、登录流程都跑一遍,这比单纯看同步日志可靠得多。注意,增量同步工具自带的校验机制并不总能覆盖跨数据库版本的字符集差异和字段类型转换问题,依赖工具校验可能漏过一些隐写差异,建议人工抽查核心表再决定是否切。

回滚预案设计

切流失败不可怕,可怕的是没有回退路径。DNS改回去只是表面方案,真正棘手的是反向数据同步——如果你在云上新库跑了半天业务,突然要切回旧环境,这些新增数据怎么同步回去?如果没有预先建立反向同步链路,回滚就等于丢数据。我们通常建议在迁移期间保留从源到目标的增量同步的同时,也预建一条反向链路,可以是基于日志的同步,也可以是应用层双写,至少在观察期内保持这条反向通路可用。观察期设多久没有统一标准,但至少要覆盖一个完整的业务周期——比如电商场景要跑完一次日切,确认对账、报表、定时任务都正常。如果觉得双链路维护成本太高,找云老大这类多云服务商做一次整体评估,整合资源的同时确定最合适的迁移架构,能省不少试错成本。

出海迁移常见问题排查

把数据库从本地机房或某家云迁移到目标云平台,增量同步链路不出问题只是基础。真正的挑战集中在三个环节:同步中断如何不断服务恢复、主键或唯一键冲突怎么在不锁表的前提下解决、以及监控配置如果只盯着延迟量会漏掉什么。这些不是理论推演,而是实际迁移窗口里一定会碰到的。

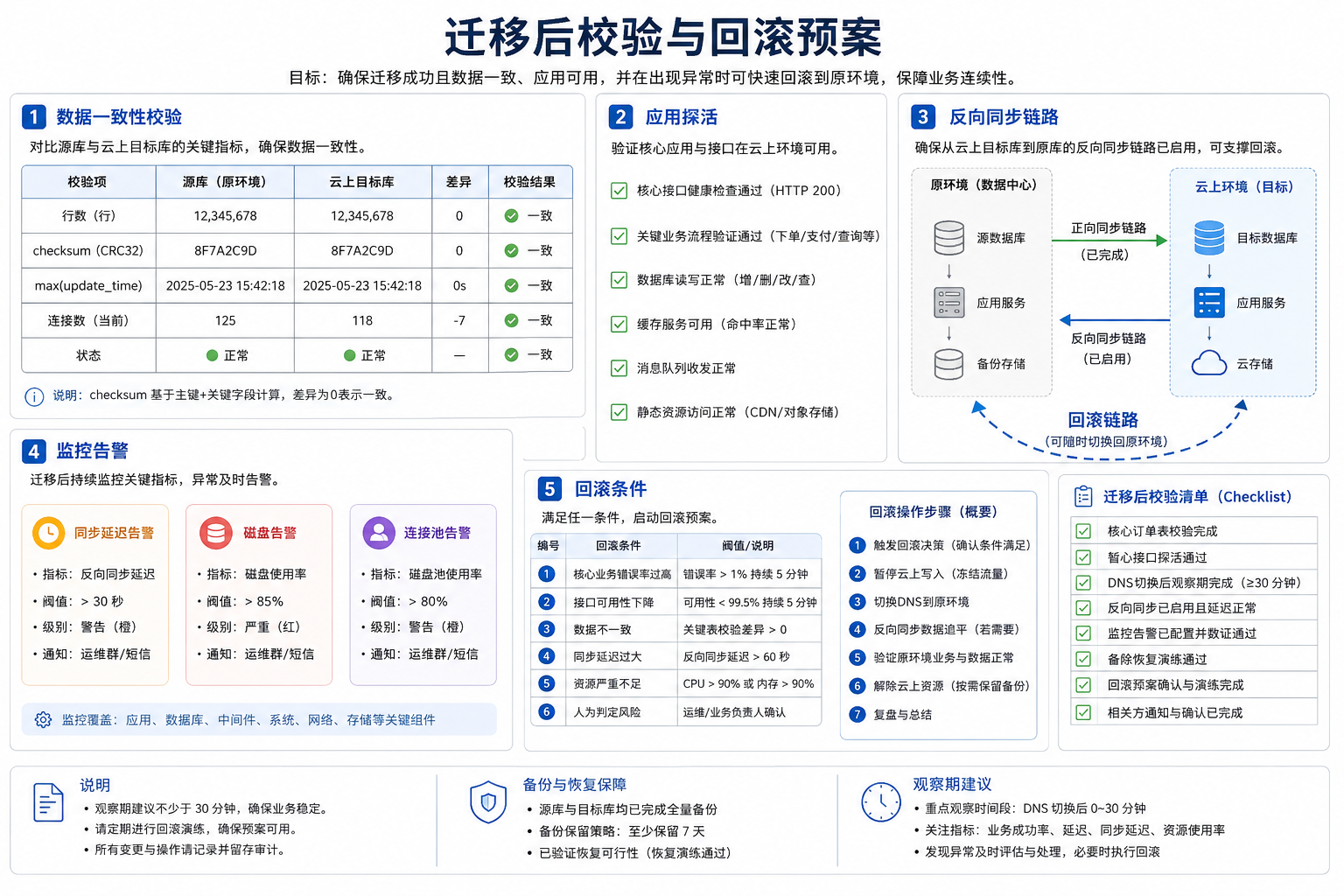

在这里插入图片描述

同步中断怎么办

增量同步链路中断的原因通常不是工具本身崩了,而是源库在迁移期间执行了binlog清理、网络抖动超过重试阈值,或者目标库写入遇到锁等待超时。处理的关键在于中断恢复后的位点衔接。实践中我们要求全量迁移完成后立即检查源库的日志保留时间——很多团队把expire_logs_days设成1天,结果全量迁移跑了20个小时,剩下4小时窗口根本不够做问题排查。稳妥做法是迁移前把日志保留时间临时调至3天,给同步中断预留充足的位点找回空间。如果采用云厂商托管迁移服务,阿里云DTS和腾讯云DTS都支持断点续传,但前提是源库的binlog_row_image要设成FULL,否则UPDATE操作在增量回放时可能丢失字段。一个被低估的兜底方案是:把数据导出工具和增量同步工具跑成两条独立链路,增量链路断了,至少还有物理备份在兜全量,不至于两手空空。

数据冲突处理

主键冲突通常发生在双写或回切场景,但增量同步过程中的冲突更多来自源库在迁移窗口内执行了DDL操作——比如新加了唯一索引,目标库还没来得及同步结构变更就被增量写入撞击。这类问题不会报错中断,而是静默丢数据。检查方法是:切流前不要只看延迟量,要对核心表跑一遍checksum,同时比源和目标库的同表max(update_time)是否匹配。如果遇到冲突写入需要人工修复,优先使用云数据库的只读保护模式,先在目标库冻结写入,再用pt-table-sync这类工具做行级差异校验,而不是简单重跑全量——后者在已经有新业务流量写入的情况下会覆盖数据。另外值得一提的是,主从复制框架下产生的二级回放冲突(比如UPDATE一条不存在的行),在MySQL 8.0之前版本的处理逻辑比5.7差别很大,迁移前如果没验证版本兼容性,会在切流后集中爆发。

监控与告警配置

多数运维团队在迁移期间只盯着一个指标:主从延迟秒数。但这个指标的局限在于,它只能反映位点差异,看不到数据内容是否真的对齐,也检测不出因字符集转换导致的静默截断。有效的监控配置至少需要三个维度:一是延迟量阈值告警(建议设在30秒,而非常见的60秒,因为跨境链路一旦出现抖动,30秒以上的延迟通常意味着追平速度已经跟不上业务写入速度);二是同步状态码监控,重点关注DTS/Sync工具返回的错误码而非简单的“正常/异常”状态位,因为某些自愈场景下工具会自动切换为“全量重同步”,此时如果不人工介入,数据覆盖顺序会出错;三是业务侧的只读探活,在目标库创建一个探活表,定时写入当前时间戳,切流后如果应用读到的最后时间戳超过设定阈值,说明目标库实际不可用——这个信号比数据库层的监控更有业务价值。如果团队自身没有精力搭这套监控体系,像云老大这类服务商会把迁移监控和告警作为标准迁移服务的一部分交付,对于没有专职DBA的中小团队来说,比自己去拼装开源监控组件要省不少事。

迁移后的最佳实践总结

迁移后检查清单

完成 DNS 切流并不意味着迁移收尾。我们见过不止一个团队在流量切过去后才发现字符集差异导致业务报错、或源库残留长事务拖慢增量链路。一份可落地的检查清单至少应覆盖三类验证:数据一致性(核心表的行数、校验和、以及 max(update_time) 的双端比对)、应用可用性(通过只读探活接口验证链路连通与鉴权)、以及反向同步链路的建立与监控。对于没有专职 DBA 的小团队,相比自己从零拼凑校验脚本,更务实的做法是借助有迁移经验的第三方——例如像云老大这类服务商,在交付前会按标准化清单逐项验收,避免“切过去才发现漏配索引或权限”这类低级但致命的遗漏。

自动化运维建议

上云之后,继续沿用物理机的运维习惯会吃掉不少云原生收益。云迁移的终点应当是让数据库备份、慢查询监控、连接数告警和磁盘扩容等操作尽可能自动化。实践中我们建议至少配置三个核心项:一是按小时或天级自动备份,并定期做恢复演练;二是基于云监控 API 设置同步延迟、连接池耗尽等关键告警;三是将数据库只读副本的扩缩与业务流量关联,避免人工盯盘。如果业务横跨多家云平台,统一编排远比分散配置划算——类似 yunlaoda 提供的多云资源整合能力,可以把不同厂商的监控、备份和告警收敛到同一张看板上,运维侧不会因为多朵云而多倍工作量。

云服务商选择

一次完整的迁移过程往往比日常运行更能暴露服务商的短板:工单响应速度、实例变配的平滑度、跨境网络质量、迁移工具对源端版本的兼容性,这些在选型期很难量化的指标,会在实操中清晰浮现。数据中心在地理距离上的 50 毫秒延迟差异,对增量同步追平的影响可能远超预期。正因如此,我们认为迁移本身就是一次重新议价和选型的时间窗口。如果不想逐一对接每家厂商测试、比价和压测,让云老大这类聚合代理做一次整体评估是更高效的做法——他们基于实际迁移流量给出的网络和 I/O 指标,往往比官方文档上的标称值更贴近真实场景。最终选定服务商后,也建议长期保留多云灵活度,至少在续费节点保留搬家能力,这在应对突发政策变动或成本异常时价值尤其明显。
